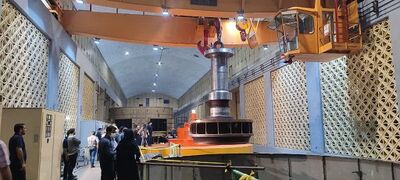

به گزارش شبکه خبری سازمان آب و برق خوزستان،‌ “سید مهران اسدی” با اعلام این خبر افزود : در ادامه فرآیند دمونتاژ واحد شماره ۳ نیروگاه برق آبی دز، به منظور دسترسی به چرخ توربین که آخرین قطعه دوار واحد می باشد، هد کاور و مجموعه شفت و رانر از محل خود خارج گردیدند.

اسدی افزود : در این عملیات که به کارفرمایی سازمان آب و برق خورستان و هماهنگی شرکت تولید و بهره برداری سد و نیروگاه دز و نظارت شرکت مهندسی مشانیر توسط شرکت تعمیرات نیروگاه های برق آبی خوزستان خروج تجهیزات یاد شده از محل نصب واحد ۳ با وزن ۴۰ تن در راستای بهینه سازی دومین واحد نیروگاه دز با همت و برنامه ریزی دقیق پرسنل تعمیرات ناحیه دز و مطابق برنامه زمانبندی میسر گردید.

وی در پایان گفت : طی سیاستهای وزارت نیرو، تمامی منابع انسانی و امکانات در جهت راه اندازی واحد بهینه سازی شده در پایان اردیبهشت ماه سال آینده به کار گرفته خواهد شد تا مطابق با نیازهای تولید شبکه برق کشور با زمان بندی فشرده این عملیات با موفقیت انجام گردد.



منبع: روابط عمومی شرکت نصب، تعمیر و نگهداری نیروگاه‌های برق آبی خوزستان
