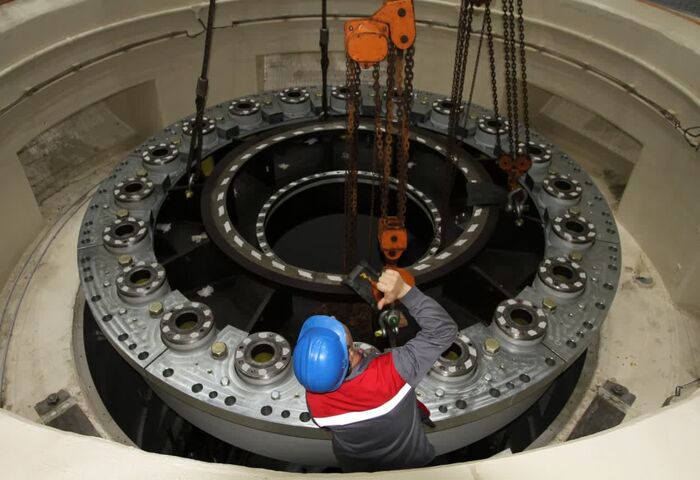

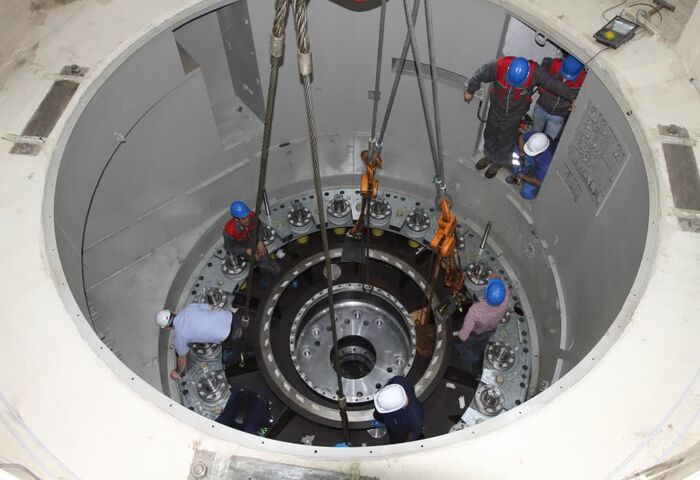

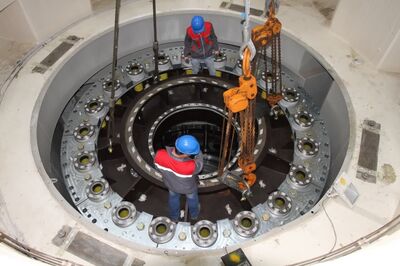

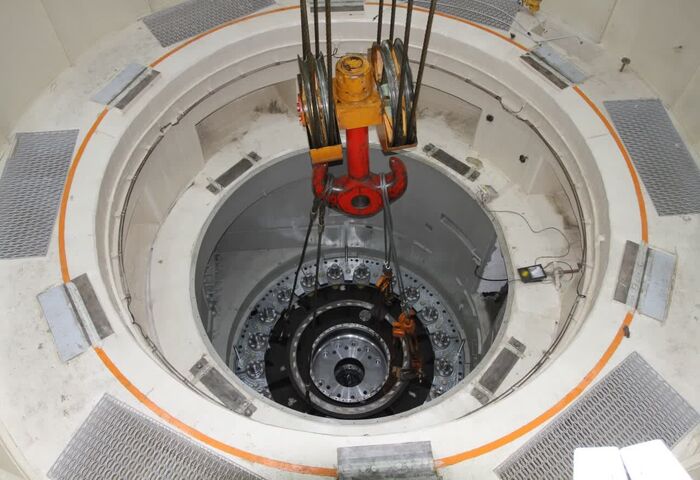

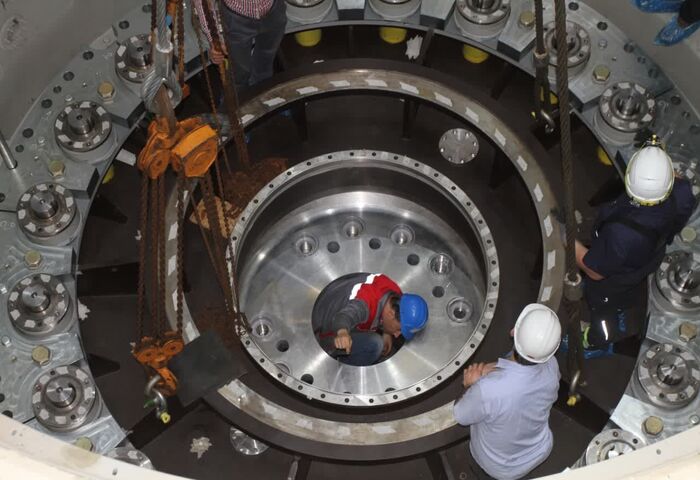

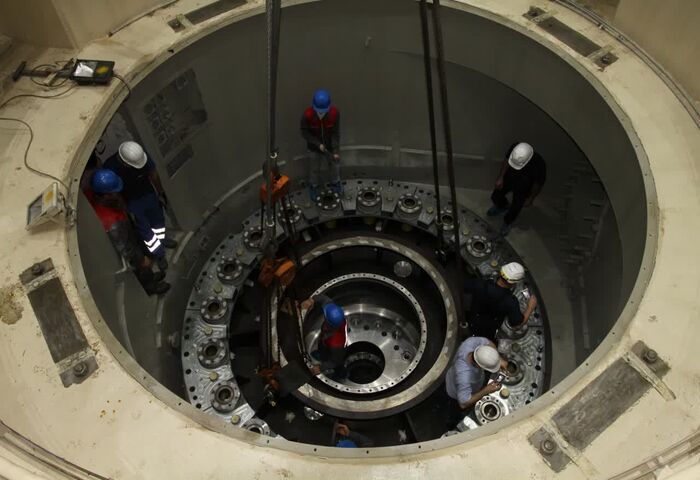

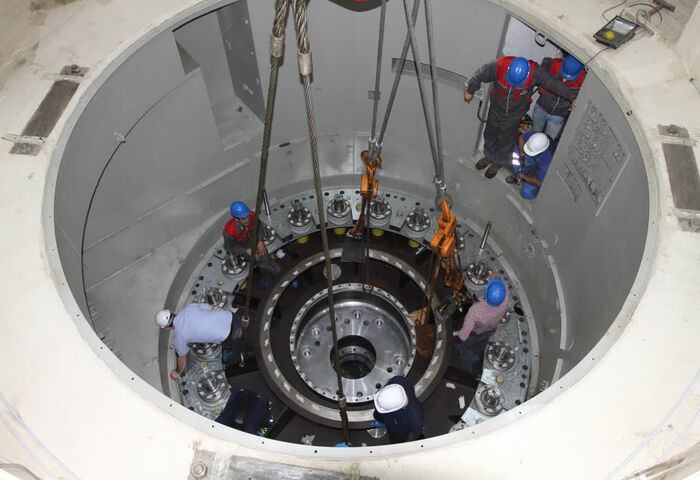

به گزارش شبکه خبری سازمان آب و برق خوزستان، “رضا پویان” گفت : پس از اتمام عملیات مونتاژ رانر 20 تنی واحد شماره 3 ،عملیات مونتاژ هدکاور با موفقیت انجام گردید .

وی افزود: در ادامه عملیات بهینه سازی طبق برنامه زمانبندی، کلیه همکاران بخش بهینه سازی بصورت موازی در چند جبهه کاری همچون آماده سازی استاتور، روتور، نصب باسداکت ترانس واحد و تابلوهای کنترلی در این پروژه بصورت شبانه روزی در حال تلاش جهت مونتاژ و تکمیل این پروژه می باشند.

مدیر پروژه بهینه سازی سد دز در شرکت نصب، تعمیر و نگهداری نیروگاه های برق آبی خوزستان تصریح کرد: در حال حاضر شافت توربین پس از عملیات تراشکاری و انتقال به نیروگاه ، آماده رنگ آمیزی و سپس نصب بر روی رانر واحد شماره 3 در دستور کار قرار دارد که پس از آن عملیات نصب روتور 160 تنی انجام خواهد شد.

گفتنی است بهینه سازی واحد شماره 3 نیروگاه دز به کارفرمایی سازمان آب و برق خوزستان و نظارت شرکت مهندسی مشانیر توسط شرکت نصب، تعمیر و نگهداری نیروگاه های برق آبی خوزستان در حال اجرا می باشد و طبق برنامه زمانبندی و نیاز شبکه برق کشور کلیه امکانات در این راستا بسیج شده اند که با یاری خداوند متعال در ابتدای خرداد ماه سال جاری بهره برداری آزمایشی این واحد آغاز گردد.

منبع: روابط عمومی شرکت نصب، تعمیر و نگهداری نیروگاه‌های برق آبی خوزستان
