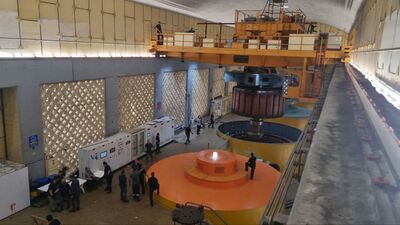

به گزارش شبکه خبری سازمان آب و برق خوزستان، «سید مهران اسدی» با اعلام این خبر افزود: مطابق برنامه زمان‌بندی، با خارج نمودن تجهیزات منصوبه قدیمی در این واحد نیروگاهی، به منظور بهینه‌سازی، روتور ۱۶۵ تنی با موفقیت از محل خود خارج شد تا شرایط برای دسترسی به دمونتاژ سایر قطعات فراهم شود.

وی افزود: در ادامه عملیات بهینه‌سازی واحد شماره ۶ که به کارفرمایی سازمان آب و برق خوزستان و با هماهنگی شرکت تولید و بهره‌برداری سد و نیروگاه دز و نظارت شرکت مهندسی مشانیر توسط شرکت تعمیرات نیروگاه‌های برق‌آبی خوزستان اجرا می‌شود، فعالیت‌هایی از قبیل دمونتاژ سرو مکانیزم توربین، پس‌کشی کابل‌ها، برچیدن تابلوهای قدیمی و سایر تجهیزات و ادوات در حال انجام می‌باشد.

اسدی عنوان کرد: واحد شماره ۶ به‌عنوان ششمین تجربه بهینه‌سازی در نیروگاه سد دز، بیانگر توانمندی فنی و مدیریتی شرکت در اجرای پروژه‌های پیچیده و حساس ملی است. این واحد پیش از آغاز پیک مصرف سال ۱۴۰۶ وارد مدار بهره‌برداری خواهد شد تا با افزایش ظرفیت تولید برق‌آبی، گامی عملی در خدمت پایداری شبکه برق کشور برداشته شود.
