تعمیرات سالانه نیروگاه دز پس از 119 روز فعالیت شبانه روزی و 31 روز زودتر از موعد پیش بینی شده، در آستانه دهه فجر سی و هشتمین سالگرد پیروزی انقلاب اسلامی به پایان رسید.

به گزارش شبکه خبری سازمان آب و برق خوزستان، مدیرعامل شرکت تولید و بهره برداری سد و نیروگاه دز با اعلام این خبر گفت: مدت زمان تعمیرات سالیانه نیروگاه دز، طبق برآورد اولیه 150 روز پیش بینی شده بود که با تلاش شبانه روزی و پیگیری کارکنان شرکت های تولید و تعمیرات، در مدت 119 روز با 31 روز صرفه جویی زمانی به اتمام رسید.

"سعید رئوفی نسب" افزود: این میزان صرفه جویی زمانی، معادل هفت میلیارد و 996 میلیون و 625 هزار ریال برای شرکت صرفه جویی به همراه داشته و موجب ارتقای ضریب آمادگی نیروگاه از 93.4 درصد به 94.5 درصد شده است.

وی تصریح کرد: تعمیرات سالانه نیروگاه دز با خروج واحد شماره سه آغاز و با اتصال واحد شماره پنج در آستانه دهه فجر، با موفقیت به شبکه سراسری پیوست.

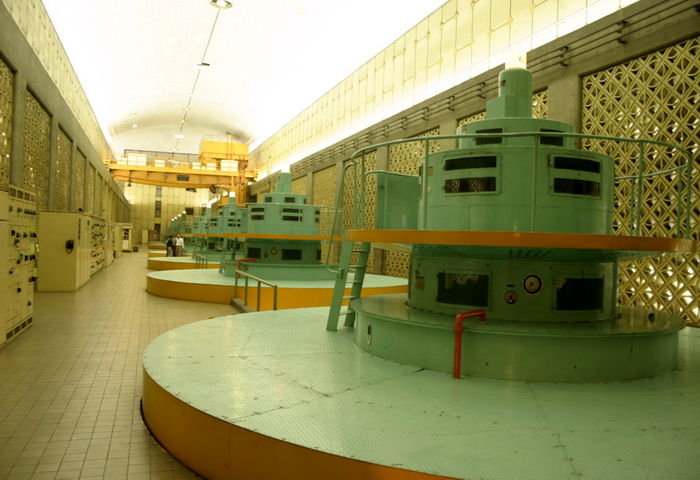

سد و نیروگاه دز، با هشت واحد توربین ژنراتور و ظرفیت تولید 520 مگاوات ساعت انرژی، در شمال شرقی شهرستان اندیمشک واقع شده و نقش مهمی در پایداری شبکه برق کشور دارد.

منبع: روابط عمومی شرکت تولید و بهره‌برداری سد و نیروگاه دز
عکاس: بهمن شیخی
خبرنگار: بهمن شیخی
